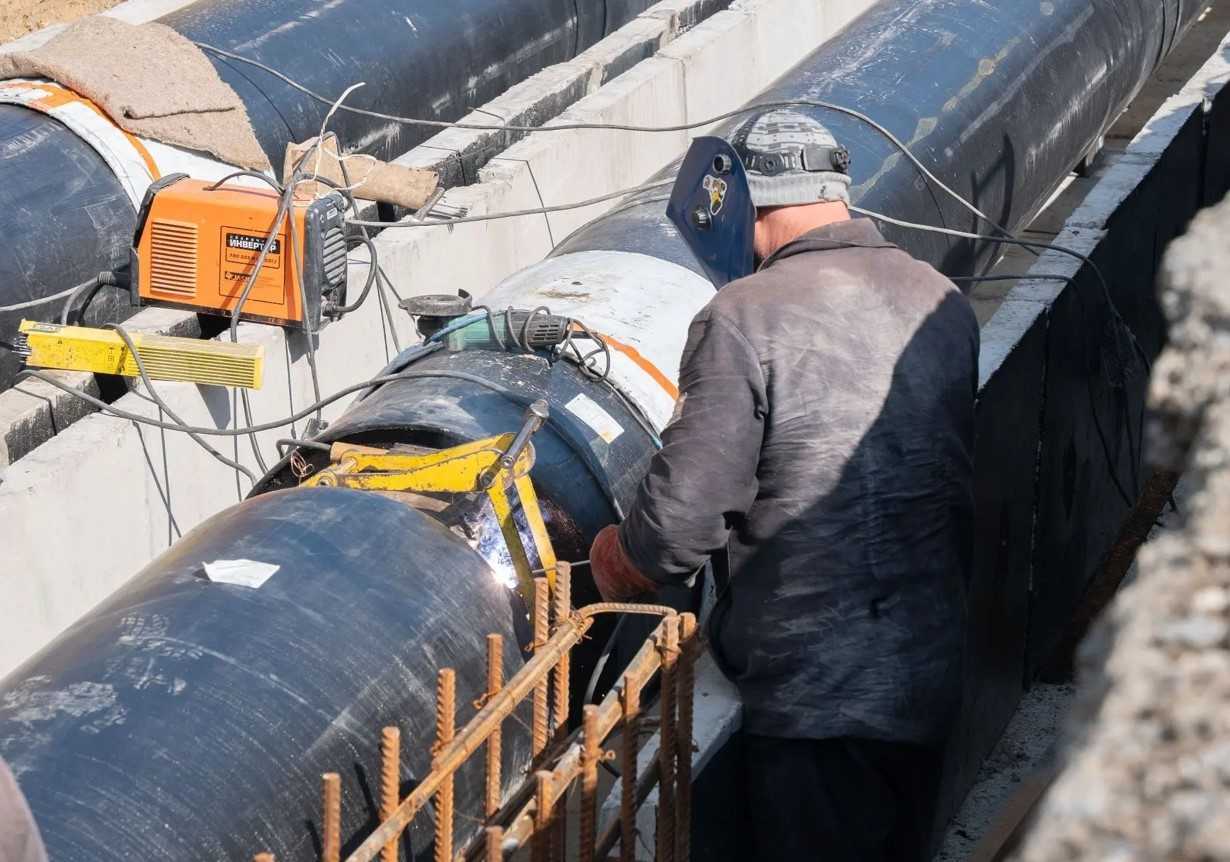

На улице Народной в Калининском районе удалось сократить работы по замене теплосети более чем на месяц. Здесь практически завершена замена 67-летней тепломагистрали протяженностью 184 метра в однотрубном исчислении. По состоянию на 21 июля подрядчик ведет монтаж тепловой камеры и уже приступил к обратной засыпке канала на участках, где работы закончены. Срок окончания работ по графику — 15 сентября, однако энергетики рассчитывают завершить все работы, включая благоустройство, к началу августа.
На улице Плановой в Заельцовском районе на одном из двух запланированных к замене участков подрядчик сократит сроки работ на 27 дней. Здесь уже переложили 56 метров теплосети, проложенной 40 лет назад, и приступили к восстановлению благоустройства. Вместо планового срока 11 сентября работы рассчитывают завершить 15 августа.
На улице Авиастроителей в Дзержинском районе на восемь дней раньше планируют закончить замену 57-летней тепломагистрали. По состоянию на сегодня подрядчик ведет монтаж трубопровода, лотков и перекрытие канала части смонтированной трубы. Вместо 1 сентября завершение работ по этому участку ожидают до 24 августа.
Всего в 2026 году с учетом модернизации, капитального и текущего ремонта СГК заменит в Новосибирске более 61 километра тепловых сетей. Энергетики отмечают, что сокращение сроков на отдельных участках не влияет на качество работ — все технологические процессы выполняются в строгом соответствии с нормативами. Своевременное обновление тепловых сетей позволит минимизировать количество аварийных отключений в предстоящий отопительный сезон и повысить надежность теплоснабжения потребителей.
